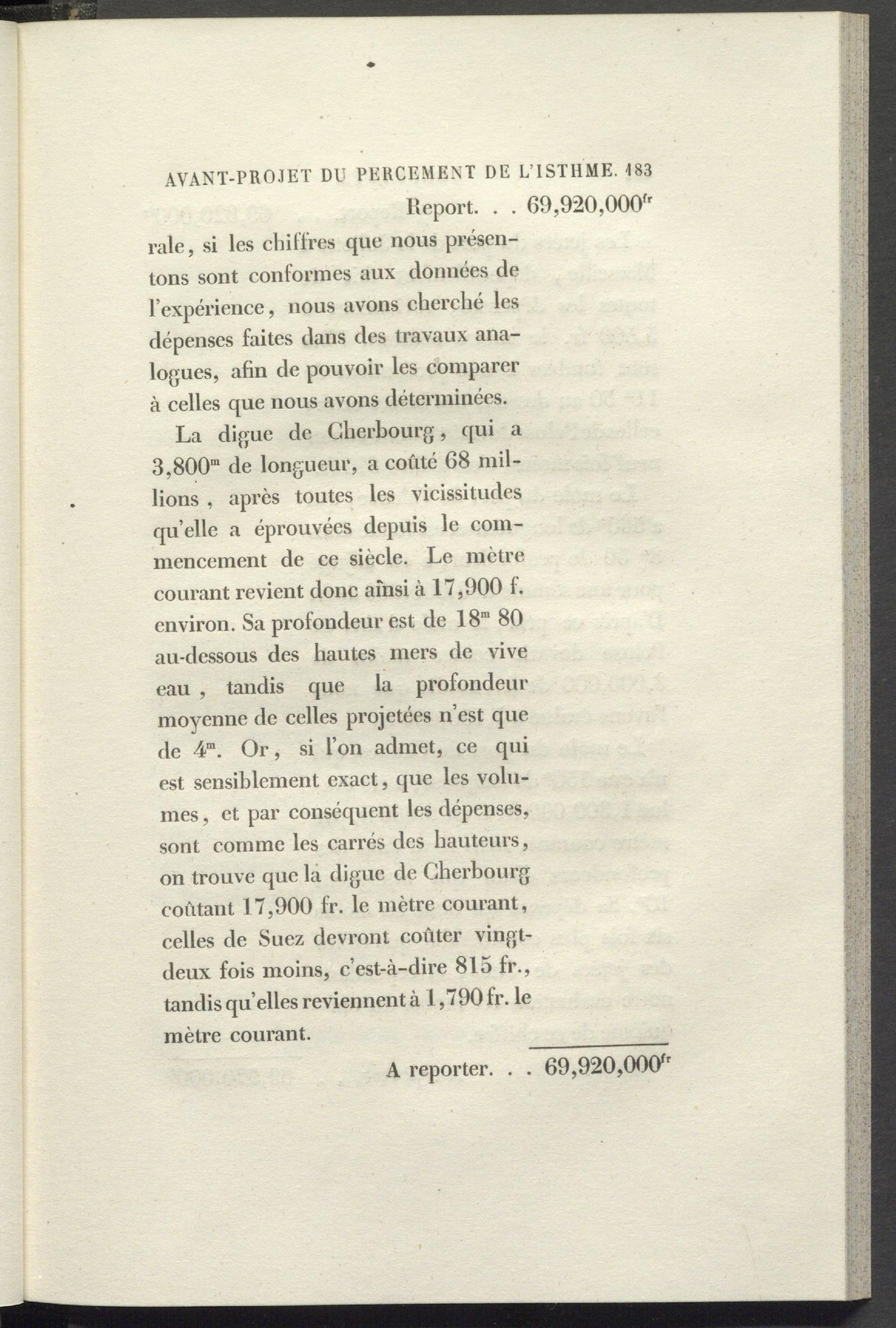

AVANT-PROJET DU PERCEMENT DE L’ISTllME. 183
Report. . . 69,920,000" raie, si les chiffres que nous présentons sont conformes aux données de l’expérience, nous avons cherché les dépenses faites dans des travaux analogues, afin de pouvoir les comparer à celles que nous avons déterminées.
La digue de Cherbourg, qui a 3,800 m de longueur, a coûté 68 millions , après toutes les vicissitudes qu’elle a éprouvées depuis le commencement de ce siècle. Le mètre courant revient donc ainsi à 17,900 f. environ. Sa profondeur est de 18 m 80 au-dessous des hautes mers de vive eau , tandis que la profondeur moyenne de celles projetées n’est que de 4 m . Or, si l’on admet, ce qui est sensiblement exact, que les volumes , et par conséquent les dépenses, sont comme les carrés des hauteurs, on trouve que la digue de Cherbourg coûtant 17,900 fr. le mètre courant, celles de Suez devront coûter vingt- deux fois moins, c’est-à-dire 815 fr., tandis qu elles reviennent à 1,790 fr. le mètre courant.
A reporter. . . 69,920,000"
