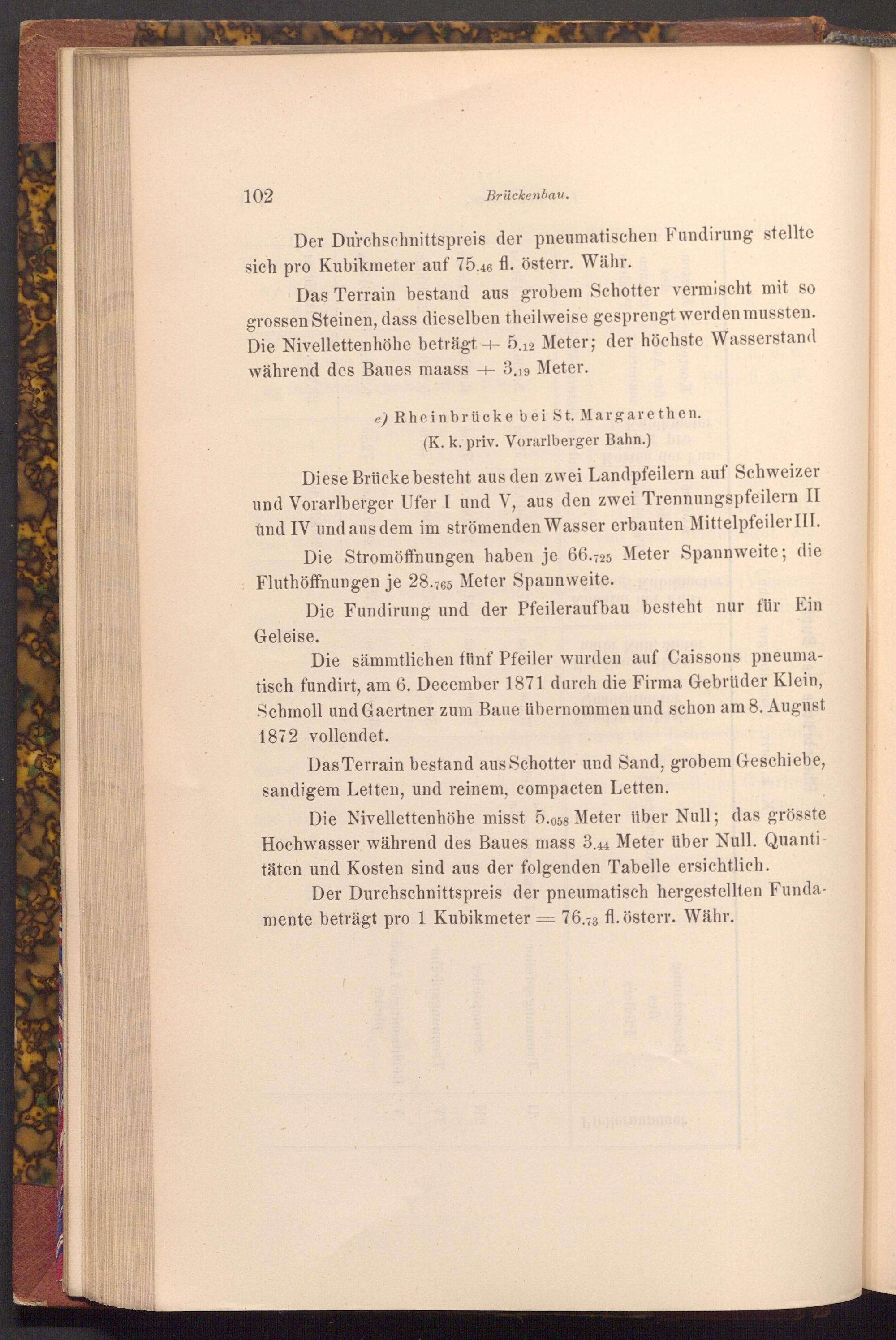

Brückenbau.
Der Durchschnittspreis der pneumatischen Fundirung stellte sich pro Kubikmeter auf 75.46 fl. österr. Währ.
Das Terrain bestand aus grobem Schotter vermischt mit so grossen Steinen, dass dieselben theilweise gesprengt werden mussten. Die Nivellettenhöhe beträgt+ 5.12 Meter; der höchste Wasserstand während des Baues maass 3.19 Meter.
e) Rheinbrücke bei St. Margarethen.
( K. k. priv. Vorarlberger Bahn.)
Diese Brücke besteht aus den zwei Landpfeilern auf Schweizer und Vorarlberger Ufer I und V, aus den zwei Trennungspfeilern II und IV und aus dem im strömenden Wasser erbauten Mittelpfeiler III. Die Stromöffnungen haben je 66.725 Meter Spannweite; die Fluthöffnungen je 28.765 Meter Spannweite.
Die Fundirung und der Pfeileraufbau besteht nur für Ein Geleise.
Die sämmtlichen fünf Pfeiler wurden auf Caissons pneumatisch fundirt, am 6. December 1871 durch die Firma Gebrüder Klein, Schmoll und Gaertner zum Baue übernommen und schon am 8. August 1872 vollendet.
Das Terrain bestand aus Schotter und Sand, grobem Geschiebe, sandigem Letten, und reinem, compacten Letten.
Die Nivellettenhöhe misst 5.058 Meter über Null; das grösste Hochwasser während des Baues mass 3.44 Meter über Null. Quantitäten und Kosten sind aus der folgenden Tabelle ersichtlich.
Der Durchschnittspreis der pneumatisch hergestellten Fundamente beträgt pro 1 Kubikmeter: 76.73 fl. österr. Währ.
=
