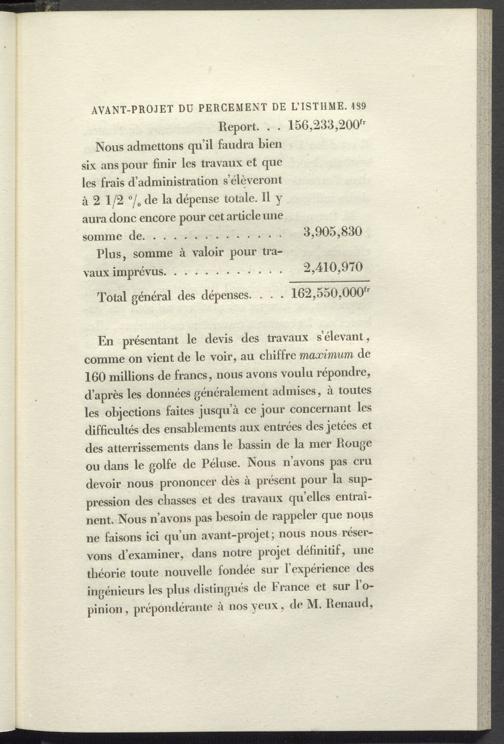

AVANT-PROJET DU PERCEMENT DE LISTIIME. 189 Report. . . 156,233,200 fr Nous admettons quil faudra bien six ans pour finir les travaux et que les frais dadministration sélèveront à 2 1/2 °/ de la dépense totale. Il y aura donc encore pour cet article une

somme de. 3,905,830

Plus, somme à valoir pour tra­vaux imprévus. 2,410,970

Total général des dépenses. . . . 162,550,000 fr

En présentant le devis des travaux sélevant, comme on vient de le voir, au chiffre maximum de 160 millions de francs, nous avons voulu répondre, daprès les données généralement admises, à toutes les objections faites jusquà ce jour concernant les difficultés des ensablements aux entrées des jetées et des atterrissements dans le bassin de la mer Rouge ou dans le golfe de Péluse. Nous navons pas cru devoir nous prononcer dès à présent pour la sup­pression des chasses et des travaux quelles entraî­nent. Nous navons pas besoin de rappeler que nous ne faisons ici quun avant-projet ; nous nous réser­vons dexaminer, dans notre projet définitif, une théorie toute nouvelle fondée sur lexpérience des ingénieurs les plus distingués de France et sur lpinion , prépondérante à nos yeux, de M. Renaud,
