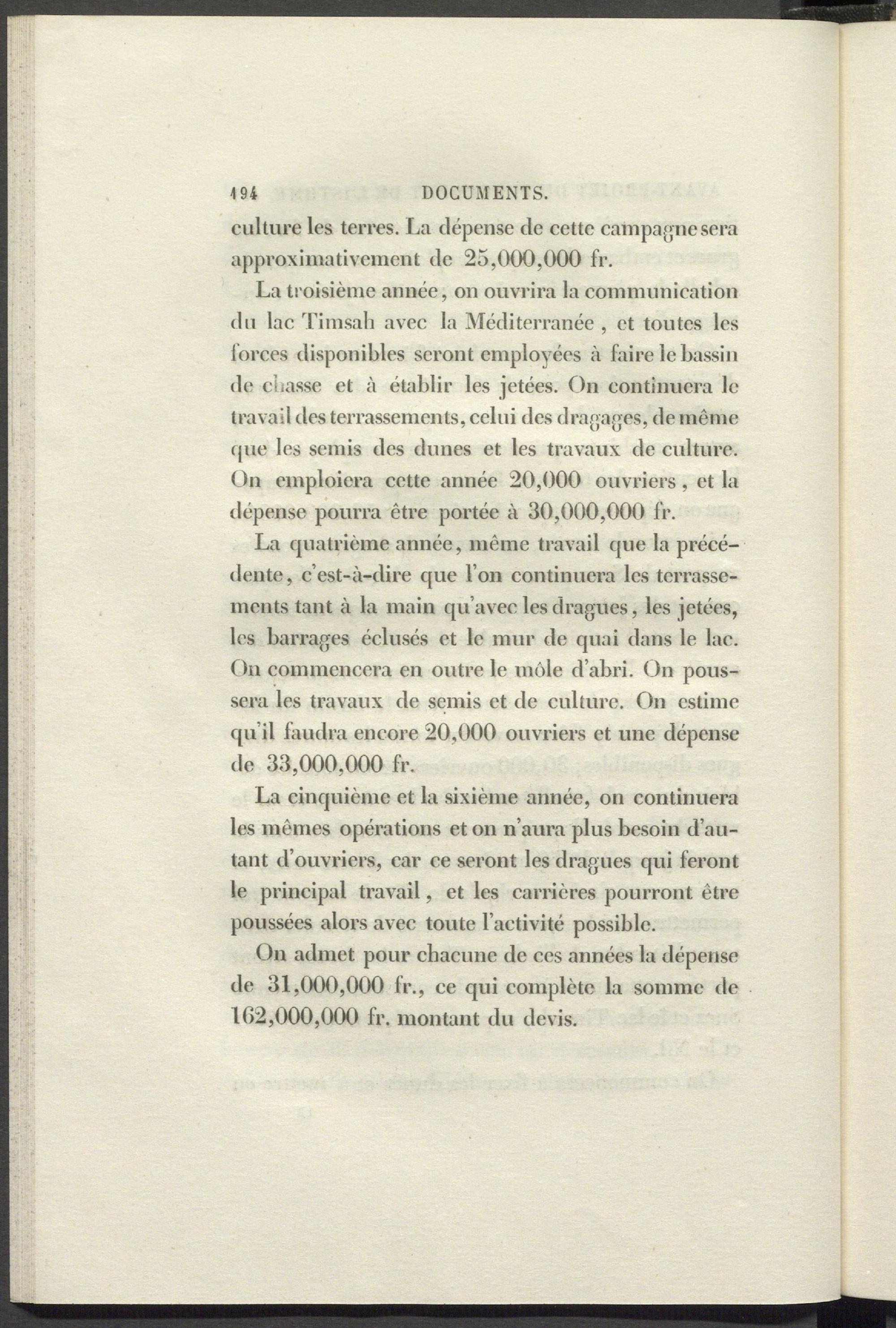

culture les terres. La dépense de cette campagne sera approximativement de 25,(XX),000 fr.
La troisième année, on ouvrira la communication du lac Timsah avec la Méditerranée , et toutes les forces disponibles seront employées à faire le bassin de chasse et à établir les jetées. On continuera le travail des terrassements, celui des dragages, de même cpie les semis des dunes et les travaux de culture. On emploiera cette année 20,000 ouvriers, et la dépense pourra être portée à 30,000,000 fr.
La quatrième année, même travail que la précédente, c’est-à-dire que l’on continuera les terrassements tant à la main qu’avec les dragues, les jetées, les barrages éclusés et le mur de quai dans le lac. On commencera en outre le môle d’abri. On poussera les travaux de semis et de culture. On estime qu’il faudra encore 20,000 ouvriers et une dépense de 33,000,000 fr.
La cinquième et la sixième année, on continuera les mêmes opérations et on n’aura plus besoin d’autant d’ouvriers, car ce seront les dragues qui feront le principal travail, et les carrières pourront être poussées alors avec toute l’activité possible.
On admet pour chacune de ces années la dépense de 31,000,000 fr., ce qui complète la somme de 102,000,000 fr. montant du devis.
