Percement de l'Isthme de Suez : exposé et documents officiels / par M. Ferdinand de Lesseps
Entstehung
Seite
193
Einzelbild herunterladen

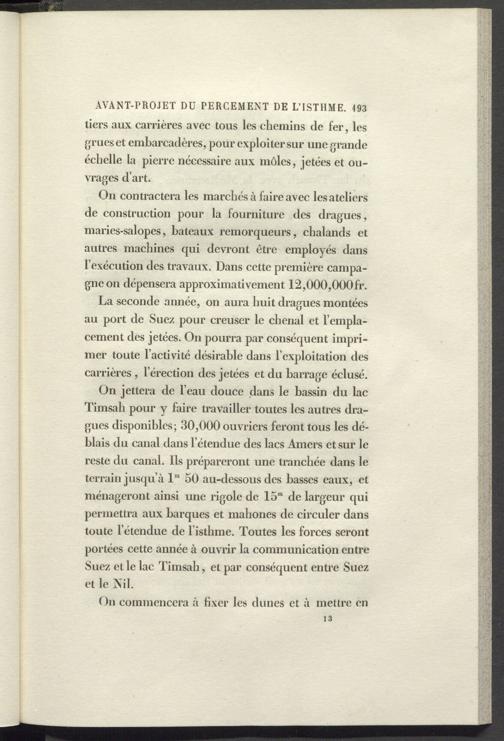

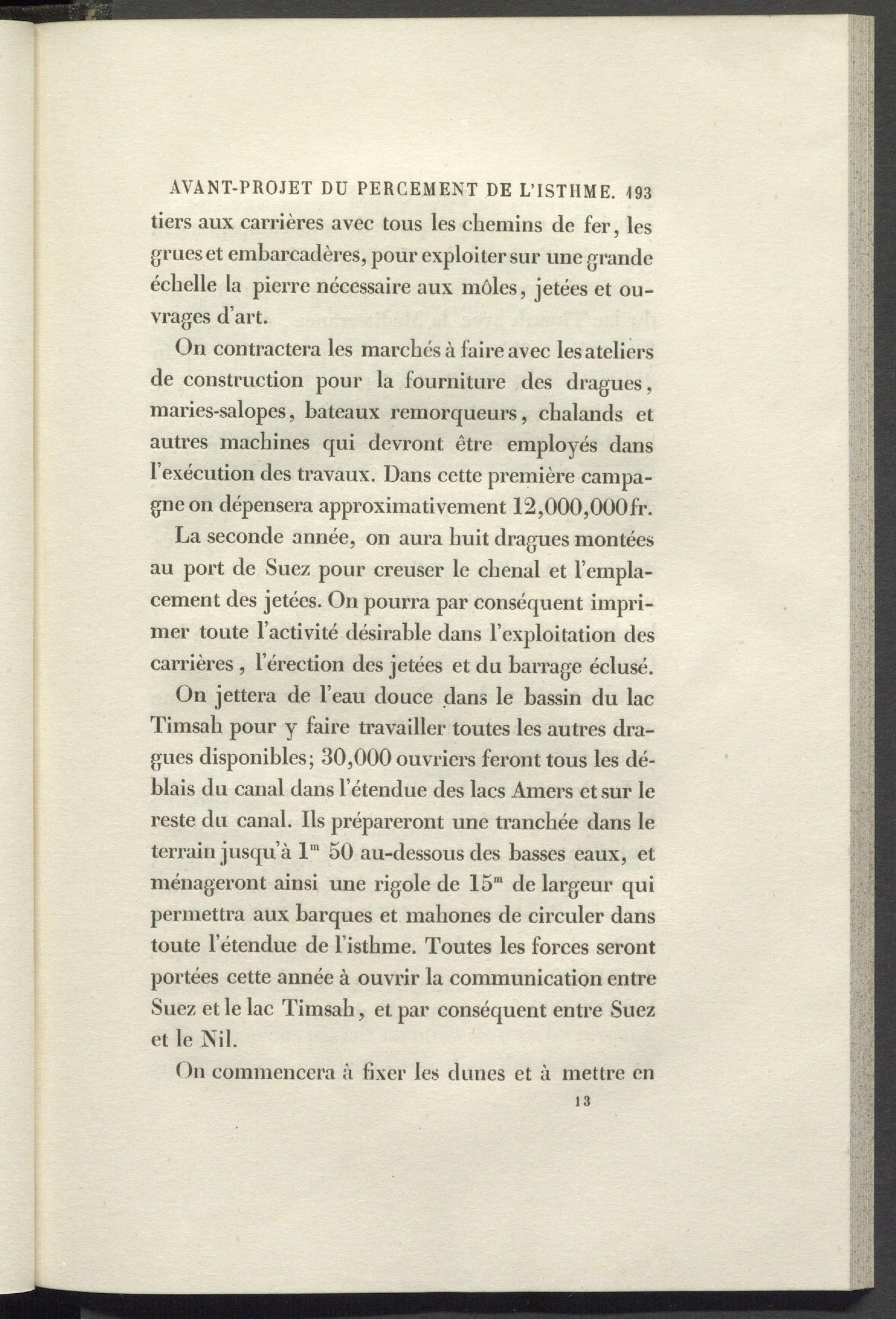

AVANT-PROJET DU PERCEMENT DE LISTHME. 193 tiers aux carrières avec tous les chemins de fer, les grues et embarcadères, pour exploiter sur une grande échelle la pierre necessaire aux môles, jetées et ou­vrages dart.

On contractera les marchés à faire avec les ateliers de construction pour la fourniture des dragues, maries-salopes, bateaux remorqueurs, chalands et autres machines qui devront être employés dans lexécution des travaux. Dans cette première campa­gne on dépensera approximativement 12,000,000fr.

La seconde année, on aura huit dragues montées au port de Suez pour creuser le chenal et lempla­cement des jetées. On pourra par conséquent impri­mer toute lactivité désirable dans lexploitation des carrières , lérection des jetées et du barrage éclusé.

On jettera de leau douce dans le bassin du lac Timsah pour y faire travailler toutes les autres dra­gues disponibles; 30,000 ouvriers feront tous les dé­blais du canal dans létendue des lacs Amers et sur le reste du canal. Ils prépareront une tranchée dans le terrain jusquà l m 50 au-dessous des basses eaux, et ménageront ainsi une rigole de 15 m de largeur qui permettra aux barques et mahones de circuler dans toute létendue de listhme. Toutes les forces seront portées cette année à ouvrir la communication entre Suez et le lac Timsah, et par conséquent entre Suez et le îiil.

( )n commencera à fixer les dunes et à mettre en
