Eisenbahn-Unter- und Oberbau : (Gruppe XVIII, Section 2) : 3 / Bericht von Franz Rziha
Entstehung
Seite
139
Rechtsdrehung 90°Linksdrehung 90°






Einzelbild herunterladen

Laufende Nummer

I. Der Geleisebau.

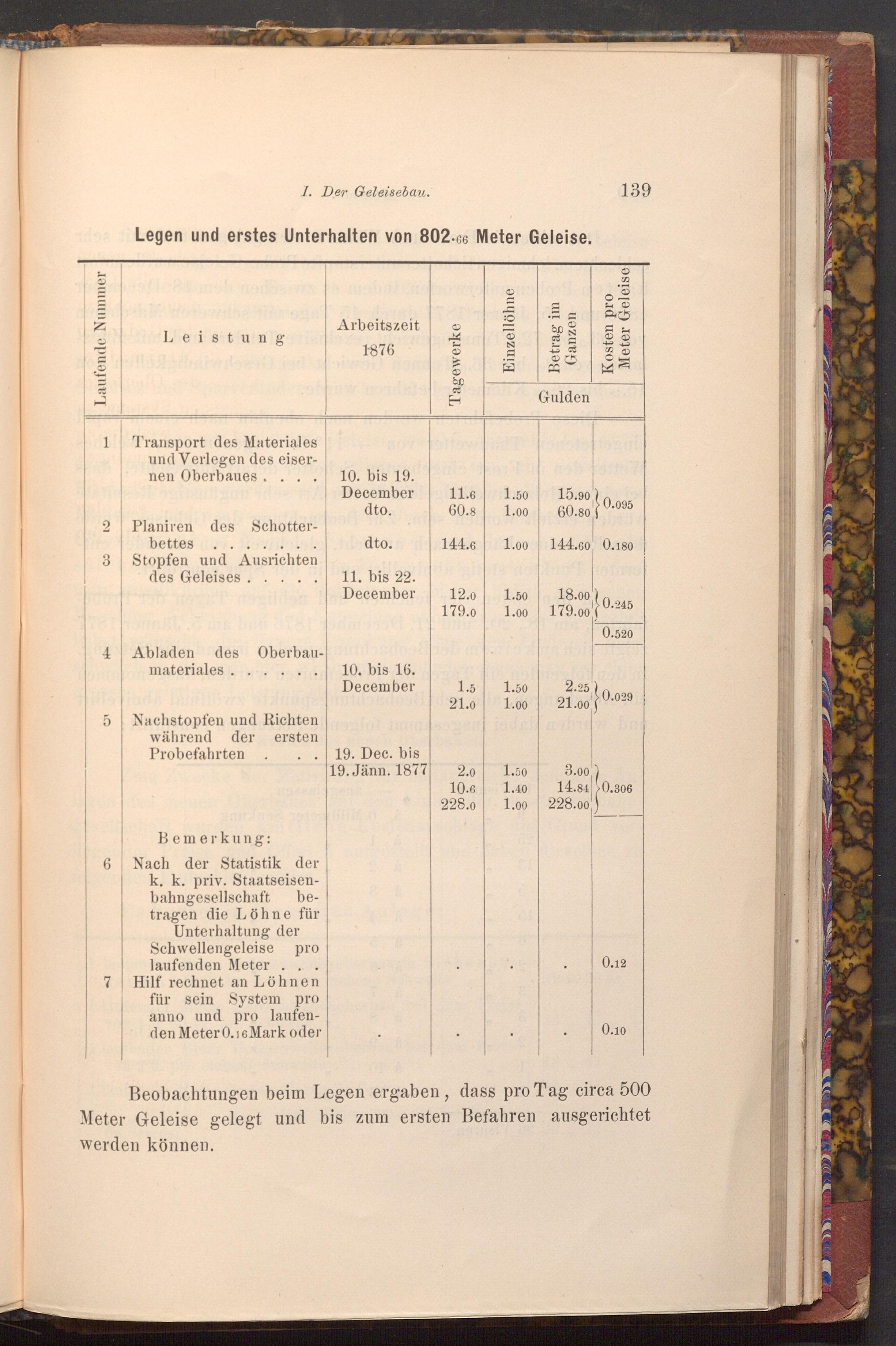

Legen und erstes Unterhalten von 802.66 Meter Geleise.

Leistung

Arbeitszeit

1876

Tagewerke

Einzellöhne

Betrag im Ganzen

Meter Geleise

Kosten pro

Gulden

1

Transport des Materiales und Verlegen des eiser­nen Oberbaues.

10. bis 19. December

dto.

11.6 1.50 60.8 1.00

15.90

0.095

60.80

2

Planiren des Schotter­

bettes

dto.

144.6

1.00

144.60 0.180

3

Stopfen und Ausrichten

des Geleises..

11. bis 22.

December

12.0

1.50

18.00)

0.245

179.0

1.00

179.00

0.520

4

Abladen des Oberbau­materiales...

10. bis 16.

December

December

1.5

1.50

2.25

0.029

21.0

1.00

21.00

5 Nachstopfen und Richten

während der

Probefahrten

.

ersten

19. Dec. bis

19. Jänn. 1877

2.0

1.50

3.00

10.6

1.40

14.84 0.306

228.0

1.00

228.00

6

7

Bemerkung:

Nach der Statistik der k. k. priv. Staatseisen­bahngesellschaft be­tragen die Löhne für Unterhaltung der Schwellengeleise pro laufenden Meter.. Hilf rechnet an Löhnen für sein System pro anno und pro laufen­den Meter 0.16 Mark oder

0.12

0.10

Beobachtungen beim Legen ergaben, dass pro Tag circa 500

Meter Geleise gelegt und bis zum ersten Befahren ausgerichtet werden können.

139
