344

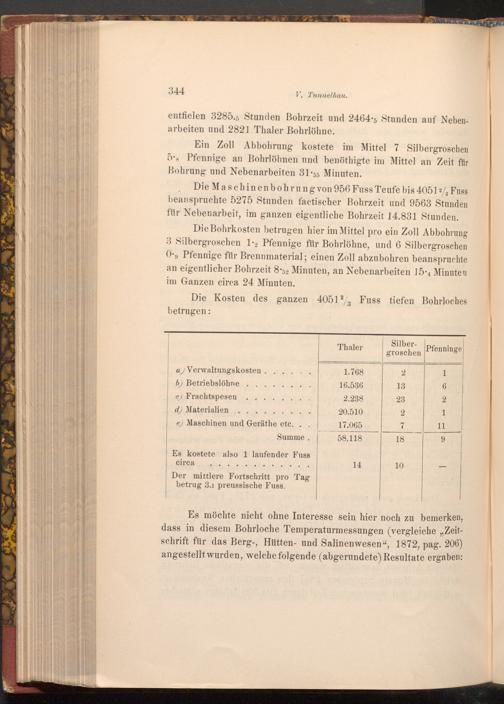

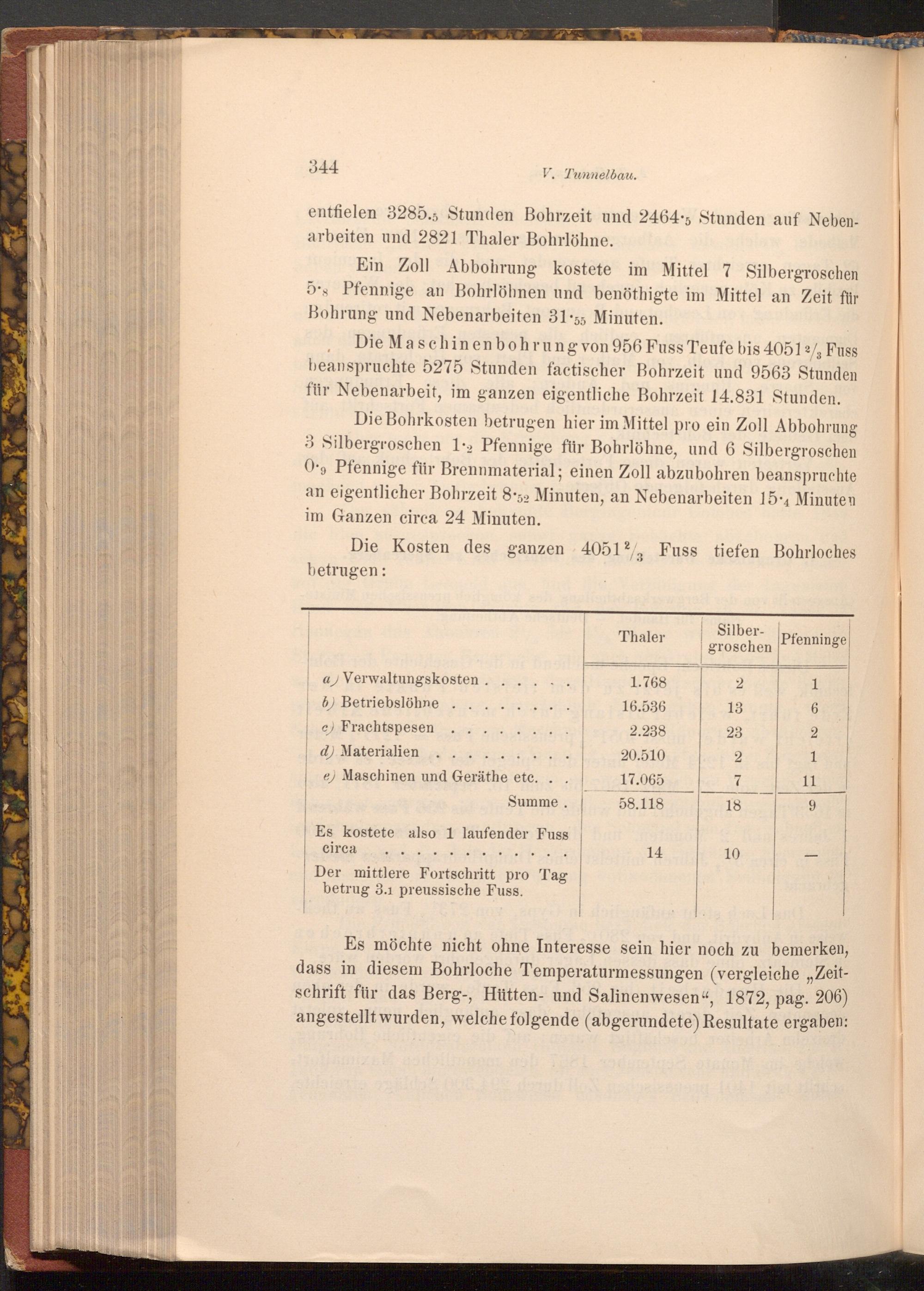

V. Tunnelbau.
entfielen 3285.5 Stunden Bohrzeit und 2464.5 Stunden auf Nebenarbeiten und 2821 Thaler Bohrlöhne.
Ein Zoll Abbohrung kostete im Mittel 7 Silbergroschen 5., Pfennige an Bohrlöhnen und benöthigte im Mittel an Zeit für Bohrung und Nebenarbeiten 31.55 Minuten.
Die Maschinenbohrung von 956 Fuss Teufe bis 40512/, Fuss beanspruchte 5275 Stunden factischer Bohrzeit und 9563 Stunden für Nebenarbeit, im ganzen eigentliche Bohrzeit 14.831 Stunden. Die Bohrkosten betrugen hier im Mittel pro ein Zoll Abbohrung 3 Silbergroschen 12 Pfennige für Bohrlöhne, und 6 Silbergroschen 0., Pfennige für Brennmaterial; einen Zoll abzubohren beanspruchte an eigentlicher Bohrzeit 8.52 Minuten, an Nebenarbeiten 154 Minuten im Ganzen circa 24 Minuten.
Die Kosten des ganzen 40512 Fuss tiefen Bohrloches betrugen:
Thaler
Silbergroschen
Pfenninge
a Verwaltungskosten..
1.768
2
1
b) Betriebslöhne
16.536
13
6
c) Frachtspesen
2.238
23
2
d) Materialien
•
20.510
e) Maschinen und Geräthe etc.
17.065
27
1
11
Summe.
58.118
18
9
Es kostete also 1 laufender Fuss circa
14
10
Der mittlere Fortschritt pro Tag betrug 3.1 preussische Fuss.
Es möchte nicht ohne Interesse sein hier noch zu bemerken, dass in diesem Bohrloche Temperaturmessungen( vergleiche ,, Zeitschrift für das Berg-, Hütten- und Salinenwesen", 1872, pag. 206) angestellt wurden, welche folgende( abgerundete) Resultate ergaben:
