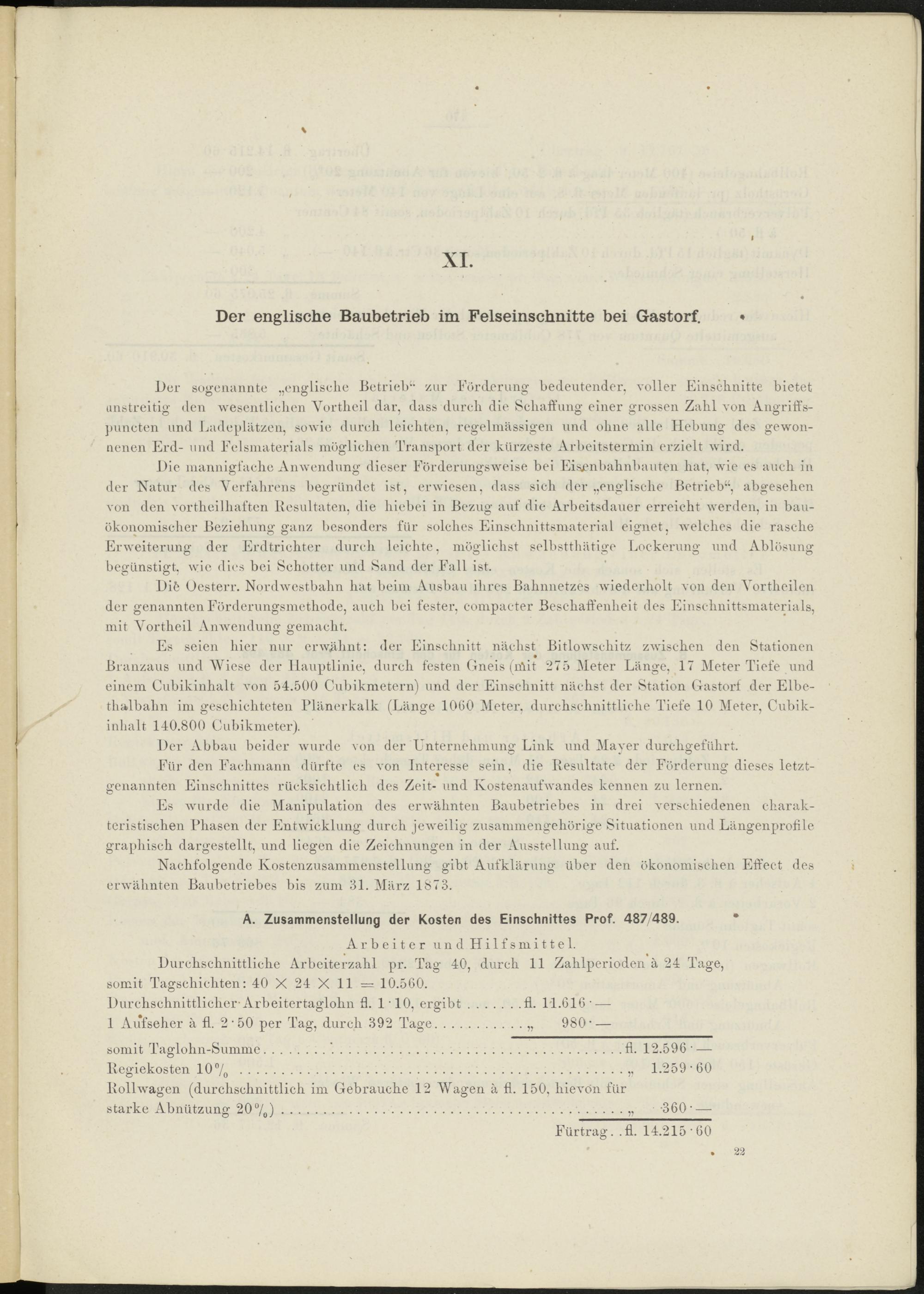

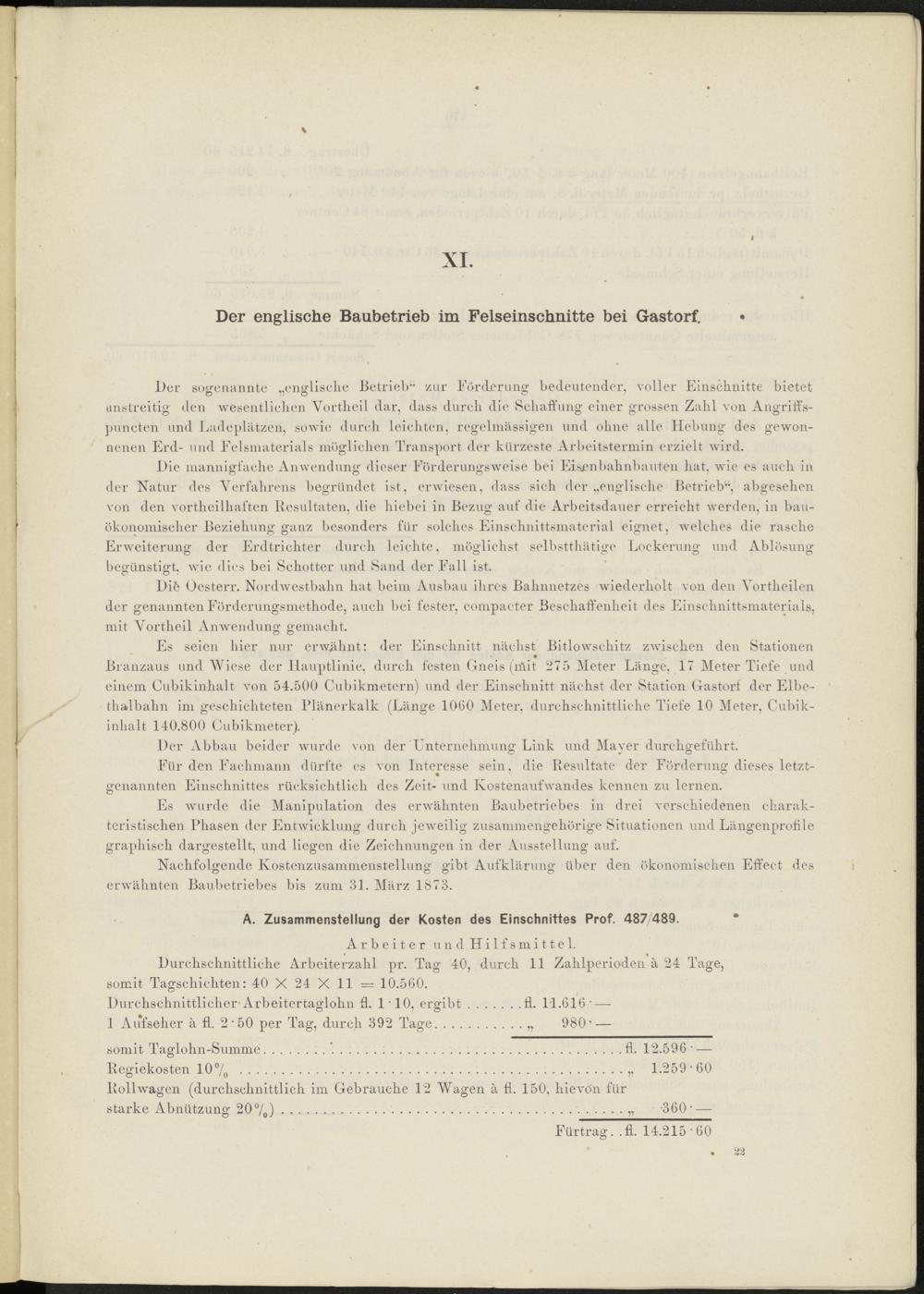

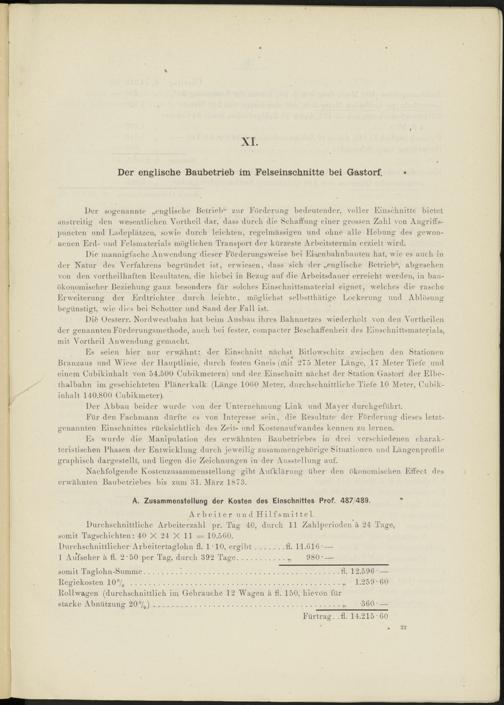

Der englische Baubetrieb im Felseinschnitte bei Gastorf.

Der sogenannteenglische Betrieb zur Förderung bedeutender, voller Einschnitte bietet unstreitig den wesentlichen Vortheil dar, dass durch die Schaffung einer grossen Zahl von Angriffs- puncten und Ladeplätzen, sowie durch leichten, regelmässigen und ohne alle Hebung des gewon­nenen Erd- und Eelsmaterials möglichen Transport der kürzeste Arbeitstermin erzielt wird.

Die mannigfache Anwendung dieser Eörderungsweise bei Eisjenbahnbauten hat, wie es auch in der Natur des Verfahrens begründet ist, erwiesen, dass sich derenglische Betrieb, abgesehen von den vortheilhaften Resultaten, die hiebei in Bezug auf die Arbeitsdauer erreicht werden, in bau­ökonomischer Beziehung ganz besonders für solches Einschnittsmaterial eignet, welches die rasche Erweiterung der Erdtrichter durch leichte, möglichst selbstthätige Lockerung und Ablösung begünstigt, wie dies bei Schotter und Sand der Fall ist.

Difc Oesterr. Nordwestbahn hat beim Ausbau ihres Bahnnetzes wiederholt von den Vortheilen der genannten Förderungsmethode, auch bei fester, compacter Beschaffenheit des Einschnittsmaterials, mit Vortheil Anwendung gemacht.

Es seien hier nur erwähnt: der Einschnitt nächst Bitlowschitz zwischen den Stationen Branzaus und Wiese der Ilauptlinie, durch festen Gneis (nlit 275 Meter Länge, 17 Meter Tiefe und einem Cubikinhalt von 54.500 Cubikmetern) und der Einschnitt nächst der Station Gastorf der Elbe­thalbahn im geschichteten Plänerkalk (Länge 1060 Meter, durchschnittliche Tiefe 10 Meter, Cubik­inhalt 140.800 Cubikmeter).

Der Abbau beider wurde von der Unternehmung Link und Mayer durchgeführt.

Für den Fachmann dürfte es von Interesse sein, die Resultate der Förderung dieses letzt- genannten Einschnittes rücksichtlich des Zeit- und Kostenaufwandes kennen zu lernen.

Es wurde die Manipulation des erwähnten Baubetriebes in drei verschiedenen charak­teristischen Phasen der Entwicklung durch jeweilig zusammengehörige Situationen und Längenprofile graphisch dargestellt, und liegen die Zeichnungen in der Ausstellung auf.

Nachfolgende Kostenzusammenstellung gibt Aufklärung über den ökonomischen Effect des erwähnten Baubetriebes bis zum 31. März 1873.

A. Zusammenstellung der Kosten des Einschnittes Prof. 487 489.

Arbeiter und Hilfsmittel.

Durchschnittliche Arbeiterzahl pr. Tag 40, durch 11 Zahlperioden ä 24 Tage, somit Tagschichten: 40 X 24 X 11 = 10.560.

Durchschnittlicher-Arbeitertaglohn fl. 1*10, ergibt.fl. 14.616-

1 Aufseher ä fl. 2 50 per Tag, durch 392 Tage. 980*

somit Taglohn-Summe."..fl. 12.596-

Regiekosten 10°/ o ..... 1.259 -60

Rollwagen (durchschnittlich im Gebrauche 12 Wagen ä fl. 150, liievön für

starke Abnützung 20°/ 0 ).. -360-

Fürtrag. .fl. 14.21560
